日前,由铅锌厂电管中心自承的152系统电气设备大修工作圆满结束,为152系统正常恢复生产提前做好了准备。
电管中心是铅锌厂每年大修停车最晚、送电最早的车间,检修时间短、任务重。为了在19天的时间内完成全部检修工作,在大修之前,电管中心利用端午节节日加班提前开展停运设备检修工作。大修开始后,电管中心将多项检修任务穿插进行,保证了各项工作的进度。

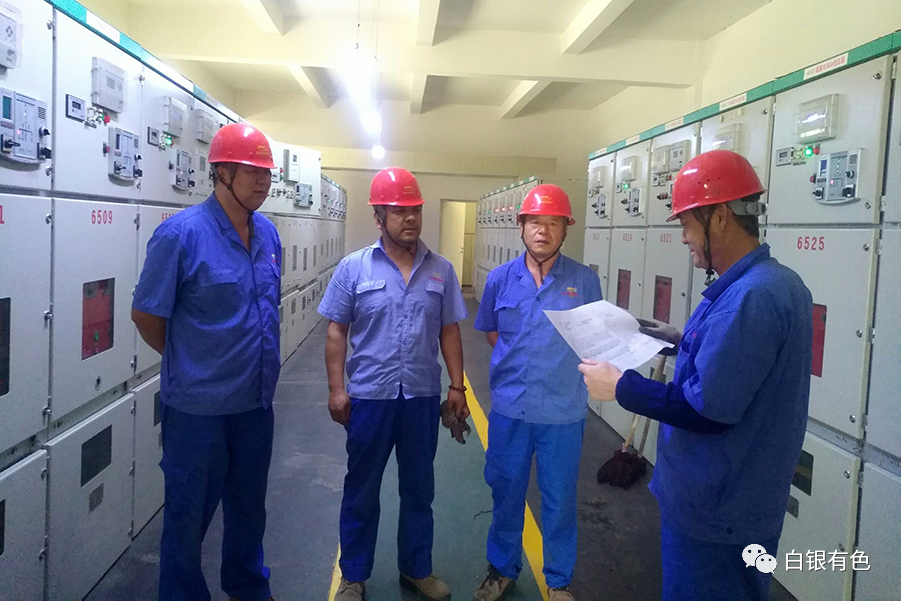

据悉,今年二期总降变电所除了11套220KV封闭式组合开关、4台220KV大型变压器、2套整流设备、2套10KV滤波设备、46台6KV高压开关柜、22台6KV电力变压器等常规设备检修外,还利用大修停电机会进行了一部分技术改造工作。在整流器直流电压采样回路改造过程中,电管中心合理组织检修人员,成立了突击队,在两天时间内配合厂家完成了全部改造工作。在改造过程中,做到了分工明确,责任到人。电管中心技术骨干负责与厂家沟通,并为安装人员提供技术指导;维修班负责直流变换器箱、熔断器箱及相关线缆安装;总降变电所负责直流母线电压取样回路安装;二期总降变电所负责整流器柜内电器元件更换及端子连接。通过全体检修人员的通力协作和艰苦奋战,确保了检修按期顺利完成。

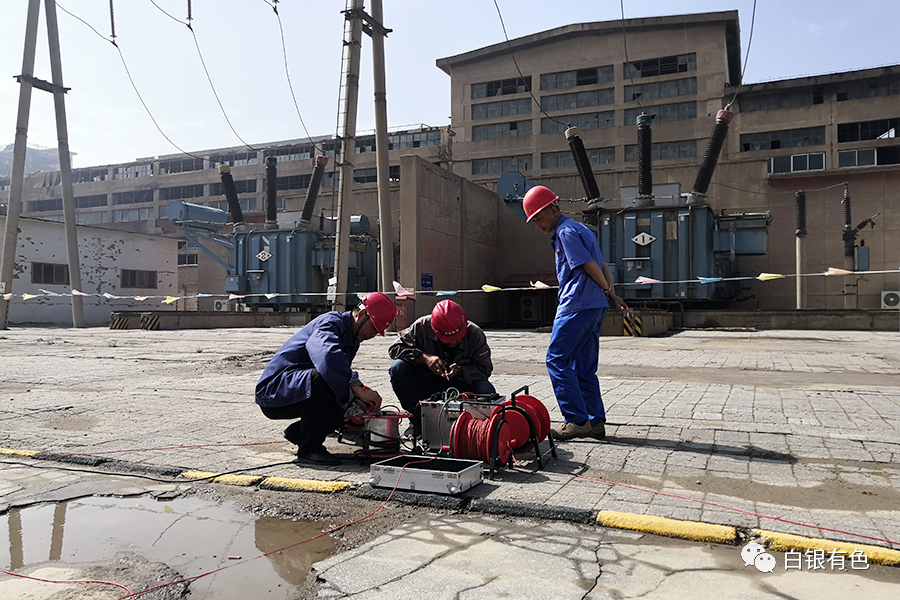

另据悉,在这次检修中,除了自检项目,电管中心还配合动力公司进行了全厂防雷接地测试、二期总降变电所6KV设备预试、锌粉配电站6KV设备预试、152硫酸配电站设备预试等工作。
